Spätester Anfangszeitpunkt (SAZ) – so berechnen Sie den SAZ für den Netzplan im Projektmanagement – mit Beispiel
Errechnen Sie den spätesten Anfangszeitpunkt SAZ für Ihren Netzplan, um zu ermitteln, wann ein Vorgang spätestens begonnen sein muss, um den weiteren Projektverlauf nicht verzögern.
Nachfolgend finden Sie eine Darstellung, wie der späteste Anfangszeitpunkt im Netzplan eingebunden ist. Zugang zu dieser PowerPoint Vorlage und zahlreichen anderen Vorlagen erhalten Sie weiter unten bei Klick auf den Button „Download“.

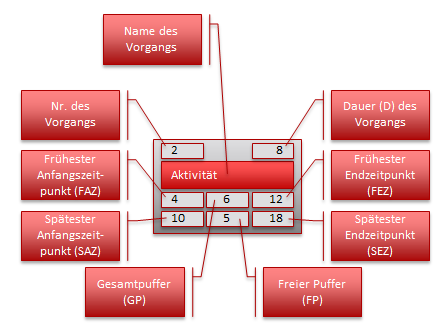

Der späteste Anfangszeitpunkt SAZ befindet sich unten links im Netzplan |
So errechnen Sie den spätesten Anfangszeitpunkt SAZ für Ihren Netzplan:
- Die Formel zur Berechnung des spätesten Anfangszeitpunkts SAZ lautet:
SAZ = SEZ – D
also: Spätester Anfangszeitpunkt = Spätester Endzeitpunkt – Dauer des Vorgangs - Bevor Sie also den spätesten Anfangszeitpunkt SAZ errechnen können, müssen Sie den Wert für den spätesten Endzeitpunkt des letzten Vorgangs in Ihrem Netzplan ermitteln. Mehr dazu erfahren Sie >>hier<<.
- Sobald Sie nun den spätesten Endzeitpunkt SEZ des letzten Vorgangs im Netzplan ermittelt haben, können Sie Schritt für Schritt rückwärts rechnen.
- Subtrahieren Sie nun die Dauer des aktuell betrachteten Vorgangs vom spätesten Endzeitpunkt SEZ. Die Dauer eines Vorgangs finden Sie oben rechts im Vorgangspaket bzw. in der Vorgangstabelle.
- So gehen Sie nun Schritt für Schritt weiter vor, bis Sie beim Vorgang mit der Nr. 1 angekommen sind. Hier muss der Wert für den spätesten Anfangszeitpunkt unweigerlich 0 betragen. Sie haben somit eine gute Möglichkeit, zur Eigenüberprüfung Ihres Netzplans.
Beispiel zur Berechnung des spätesten Anfangszeitpunkts SAZ für Ihren Netzplan:
- Im nachfolgenden Beispiel hat der Vorgang Nr. 1 „Planung“ zwei Nachfolger-Aktivitäten „Nr. 2 – Verkaufsunterlagen“ und „Nr. 4 – Recherche + Fotos“.
- Ermitteln Sie die Werte für den spätesten Anfangszeitpunkt SAZ sämtlicher Nachfolger-Aktivitäten. Im Beispiel sind das die Werte 3 und 11.
- Ermitteln Sie nun den niedrigsten SAZ-Wert der Nachfolger-Aktivitäten. Im Beispiel ist das der Vorgang Nr. 2 „Verkaufsunterlagen“ mit einem Wert von 3.
- Der späteste Endzeitpunkt für Vorgang Nr. 1 ist also Tag 3.
- Interpretation: Vorgang 1 muss spätestens abgeschlossen sein, wenn der späteste Anfangszeitpunkt einer Nachfolge-Aktivität erreicht ist. Im Beispiel ist das nach 3 Tagen erreicht. Würde sich Vorgang 1 verzögern, hätte dies unmittelbaren Einfluss auf die Gesamt-Projektdauer, die sich hierdurch verlängern würde.
Beispiel zur Berechnung des spätesten Anfangszeitpunkts SAZ im Netzplan.
